Társasházi gázhálózat · csatlakozóvezeték · rekonstrukció

Társasházi méretlen gázvezeték csere közös csatlakozóvezeték és gáz felszálló hálózat rekonstrukciója

A társasház közös gázvezetéke cserére szorul, műszaki okból leállt a gázellátás, vagy olyan rekonstrukció előtt állnak, amely több lakást és gázmérőt is érint?

A társasházi méretlen gázvezeték cseréje nem egyszerű csőcsere. Először a tényleges csatlakozóvezetéki és rekonstrukciós határt kell meghatározni, majd össze kell hangolni a tervezést, az illetékes földgázelosztó folyamatát, a lakói hozzáférést, az üzemszünetet, a kivitelezést, a műszaki-biztonsági ellenőrzést és a visszaüzemelést.

A projekt nem akkor ér véget, amikor elkészült az új cső. Akkor ér véget, amikor az ellenőrzött rendszer a szükséges folyamat után visszaüzemelhető.

Társasházi közös hálózat Projekthatár Lakói koordináció
Társasházi méretlen gázvezeték cseréje és közös felszálló gázhálózat rekonstrukciója
Felmérés → terv → kivitelezés → ellenőrzés → visszaüzemelés
A keresési kifejezés és a valódi projekthatár

A „méretlen gázvezeték” hasznos keresési kifejezés, de nem elég pontos műszaki projekthatár.

A társasházakban a gázmérők előtti közös vezetékhálózatot gyakran méretlen gázvezetéknek, fővezetéknek, felszállónak vagy gázstrangnak nevezik. A kivitelezés előtt azonban azt kell meghatározni, hogy a projekt pontosan mely csatlakozóvezetéki és kapcsolódó hálózati szakaszokat érinti.

Köznyelvi / keresési nyelv

„Méretlen gázvezeték”

gáz fővezeték felszálló vezeték gázstrang mérő előtti hálózat
Projekttervezési nyelv

Melyik csatlakozóvezetéki szakaszt kell rekonstruálni?

A valódi kivitelezési scope-ot nem a „méretlen” szó, hanem a rendszerhatár, a meglévő állapot, a terv és a megmaradó hálózathoz való csatlakozás határozza meg.

A gázmérő helye fontos rendszerpont. De nem egyetlen vonallal rajzolja meg a teljes műszaki, tulajdoni és kivitelezési határt.

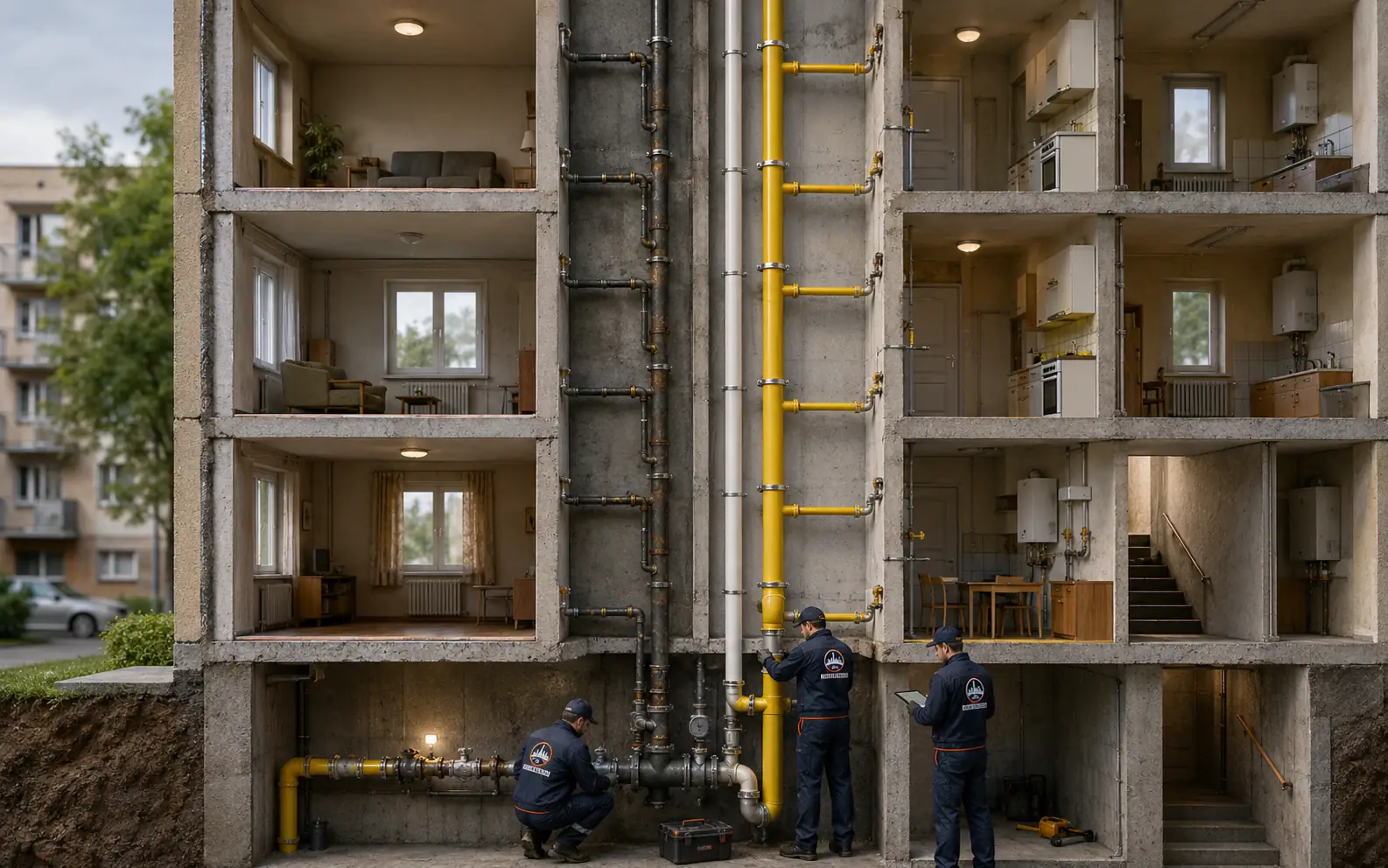

Társasházi méretlen gázvezeték és felszálló gázhálózat épületmetszeti bemutatása több lakásszint csatlakozásaival
Hol fut a társasház közös gázellátási útja?

Az épületszintű rekonstrukciót a teljes ellátási út mentén kell értelmezni.

01

Elosztói hálózat

A külső földgázelosztói rendszer.

02

Csatlakozás

Az ingatlan és az elosztói rendszer találkozása.

03

Közös alapvezeték

Pincében vagy más közös térben futó ellátási szakasz.

04

Felszállók

Az épület szintjeit kiszolgáló közös vezetéki ágak.

05

Leágazás / mérés

Az egyes felhasználási helyekhez kapcsolódó rendszerpontok.

06

Fogyasztói oldal

A mérés utáni felhasználói rendszer.

Mi marad?

Megtartható hálózati szakaszok

Mi hibás?

Javítandó vagy kiváltandó részek

Meddig cserélünk?

Rekonstrukciós végpont

Hol kapcsolódunk vissza?

Új–meglévő rendszerhatár

Társasházi méretlen gázvezeték rekonstrukciója pincei közös vezetékszakaszon és új felszálló hálózat előkészítése
Célzott javítás vagy épületszintű rekonstrukció?

Nem minden gázvezetékhiba jelent teljes társasházi fővezetékcserét.

A teljes közös hálózati rekonstrukció csak akkor válik valódi projektté, amikor az állapot, az előzmények, a műszaki hibahatár és a tervezési követelmények alapján ez a megfelelő beavatkozási szint.

01 · Lokális hiba

Célzott javítás

Ha a hibapont jól behatárolható és nincs szükség az épület közös ellátási útjának átfogó rekonstrukciójára.

02 · Meghatározott szakasz

Részleges kiváltás

Egy felszálló, egy közös gerincszakasz vagy más meghatározott hálózatrész kerül rekonstrukcióba.

03 · Épületszint

Közös hálózati rekonstrukció

Ha a társasház közös gázellátási útjának több egymáshoz kapcsolódó szakasza egyetlen projektként kezelendő.

A társasházi gázvezeték életkora önmagában nem projekthatár. A műszaki állapot és a szükséges rekonstrukciós scope az.

Régi hálózat ≠ automatikus teljes csere

Nem a vezeték születési éve dönti el, meddig tart a rekonstrukció.

Egy régi társasházi hálózat fokozott műszaki figyelmet indokolhat, de az életkor önmagában nem bizonyítja, hogy minden csőszakaszt, szerelvényt és felszállót teljes egészében ki kell váltani.

A döntés alapja
• tényleges műszaki állapot
• ismert hibák és előzmények
• tömörség és szerkezeti állapot
• meglévő hálózati kialakítás
• tervezett új rendszerhatár
• szükséges elosztói és tervezési folyamat
Tervezés és elosztói folyamat

A csatlakozóvezeték rekonstrukcióját nem érdemes úgy kezelni, mintha csak épületen belüli szerelési feladat lenne.

Ha a projekt csatlakozóvezetéket érintő átalakítás, a szükséges kiviteli tervet és a területileg illetékes földgázelosztó műszaki folyamatát már a kivitelezés előtt tisztázni kell.

01

Projekthatár

Pontosan mely meglévő és új szakaszok tartoznak a rekonstrukcióba?

02

Gázterv

A tervköteles rekonstrukció műszaki alapja és a megvalósítandó rendszer leírása.

03

Elosztói folyamat

Tervfelülvizsgálat, üzemen kívül helyezés, mérői műveletek és más projektspecifikus lépések.

04

Kivitelezési scope

Csak ezek után rögzíthető korrektül, mit kell ténylegesen megépíteni.

Nem egyetlen országos „MVM-folyamatból” indulunk ki. A konkrét projektet mindig a területileg illetékes földgázelosztó aktuális műszaki és ügyintézési rendje szerint kell szervezni.

Társasházi koordináció

A társasházi gázrekonstrukció egyik kritikus erőforrása nem a cső — hanem a hozzáférés.

Ha a rekonstrukció több mérőt, leágazást vagy lakáson belüli hozzáférési pontot érint, a kivitelezés ütemezése és a visszaüzemelés közvetlenül függ attól, hogy a szükséges helyiségekhez mikor biztosítható hozzáférés.

01

Érintett lakások

Mely felhasználási helyek tartoznak a projekthez?

02

Hozzáférési pont

Mérő, leágazás vagy más érintett hálózati pont?

03

Lakói értesítés

Mikor és milyen időablakban szükséges jelenlét?

04

Elmaradt bejutás

Melyik projektlépést akadályozhatja meg?

05

Ütemterv

A lakói hozzáférés tényleges projektfüggőség.

Mennyi ideig lesz gáz nélkül a ház?

A társasházi gázszünetet nem a hegesztési órák száma határozza meg egyedül.

A gázhiány teljes időtartamát a projektlánc együtt határozza meg: a hálózat üzemen kívül helyezése, a mérői műveletek, a hozzáférés, a kivitelezés, az ellenőrzés, az esetleges hiánypótlás és a visszaüzemelés.

Gázszüneti idő
Üzemen kívül helyezés
+
Lakói hozzáférés
+
Kivitelezési scope
+
Műszaki-biztonsági ellenőrzés
+
Visszaüzemelés
Nyomáspróba és műszaki ellenőrzés

A nyomáspróba nem marketing-szám. A megépített rendszer terv szerinti műszaki ellenőrzésének része.

A szükséges szilárdsági és tömörségi vizsgálati nyomás a rendszer üzemi nyomásától, műszaki kialakításától és a kiviteli tervtől függ. Ezért nem kezelünk egyetlen nyomásértéket minden társasházi gázprojektre érvényes receptként.

Terv

Milyen rendszert építettünk?

A próba paramétereit a tényleges műszaki rendszerhez kell rendelni.

Vizsgálat

Szilárdság és tömörség

A projekt szerinti szükséges nyomáspróbák elvégzése és dokumentálása.

Eredmény

Mehet tovább a visszaüzemelési lánc?

A sikeres műszaki ellenőrzés a következő projektlépések egyik feltétele lehet.

Társasházi gáz felszálló és csatlakozóvezeték terv szerinti rekonstrukcióját bemutató jelenet
Új hálózat → megmaradó rendszer → ellenőrzött csatlakozási határ
Az új rendszer mindig valamihez kapcsolódik

Egy új csőszakasz csak akkor értelmezhető, ha tudjuk, melyik megmaradó hálózathoz és milyen rendszerhatáron kapcsolódik.

Az épületszintű rekonstrukció nem csak az új vezetékek megépítéséről szól. Ugyanolyan fontos, hogy a megmaradó hálózati szakaszok műszaki szerepe, a csatlakozási pontok és a projekt végpontjai egyértelműek legyenek.

A társasházi méretlen gázvezeték cseréje nem attól teljes projekt, hogy minden régi csövet kivágtunk. Attól, hogy pontosan meghatároztuk, meddig tart a rekonstrukció és hogyan kapcsolódik vissza a megmaradó rendszerhez.

Társasházi rekonstrukció · projektfolyamat

A társasházi gázfővezeték-csere koordinált üzemszüneti és visszaüzemelési projekt.

A kivitelezés csak egy része annak a láncnak, amely a kiinduló állapottól az ellenőrzött és visszaüzemelt rendszerig vezet.

  1. 01

    Kiinduló állapot és előzmény

    Miért indult a projekt, működik-e a gáz, van-e korábbi felülvizsgálat, elosztói dokumentum vagy ismert hibapont?

  2. 02

    Rekonstrukciós projekthatár

    Mely közös vezetékszakaszok maradnak, melyeket kell kiváltani, és hol lesz az új–meglévő rendszer kapcsolata?

  3. 03

    Gáztervezés

    Tervköteles rekonstrukciónál elkészül a projekt műszaki alapját adó kiviteli terv.

  4. 04

    Elosztói tervfolyamat

    A területileg illetékes földgázelosztó projekt szerinti tervfelülvizsgálata és kapcsolódó ügyintézése.

  5. 05

    Lakói és hozzáférési terv

    Érintett lakások, mérők, közös helyiségek, értesítési időpontok és szükséges bejutások összehangolása.

  6. 06

    Üzemen kívül helyezés és mérői műveletek

    A projekt által érintett hálózat és mérési rendszer elosztói folyamat szerinti előkészítése.

  7. 07

    Terv szerinti kivitelezés

    A meghatározott közös gázvezetéki és felszálló szakaszok terv szerinti rekonstrukciója.

  8. 08

    Nyomáspróba és dokumentáció

    A megépített rendszer projekt szerinti vizsgálata és a szükséges kivitelezési dokumentáció összeállítása.

  9. 09

    Műszaki-biztonsági ellenőrzés / MEO

    Az elkészült rendszer műszaki-biztonsági ellenőrzése a projekt szerinti eljárásban.

  10. 10

    Visszaüzemelés

    Sikeres ellenőrzés után a hálózat és az érintett mérési pontok elosztói folyamat szerinti visszaállítása.

A projekt nem a bontással kezdődik, és nem a hegesztéssel ér véget. A társasházi rekonstrukciót a teljes üzemszüneti, kivitelezési és visszaüzemelési lánc alkotja.

Mi van benne a projektben?

A „méretlen gázvezeték csere” csak akkor összehasonlítható ajánlati tétel, ha a projekt határa le van írva.

A projekthatárban tisztázandó
• mely közös vezetékszakaszok kerülnek kiváltásra
• mely felszállók és leágazások érintettek
• hol kapcsolódik az új hálózat a megmaradóhoz
• milyen tervezési és elosztói folyamat szükséges
• milyen lakói hozzáférés kell
• milyen vizsgálatok és dokumentációk tartoznak a projekthez
Nem automatikus része minden projektnek
• minden fogyasztói vezeték teljes cseréje
• minden gázkészülék cseréje vagy javítása
• lakások teljes belső gépészeti felújítása
• minden mérőhely átalakítása
• építészeti helyreállítás minden érintett felületen
• külön szakági munkák, ha a terv nem írja elő őket

A korrekt ajánlat nem csak azt mondja meg, mennyibe kerül „a gázcső”. Azt is, hogy pontosan mely rendszerhatárig tart a vállalt projekt.

Kapcsolódó gázhálózati projektutak

Nem minden gázvezeték-problémából lesz épületszintű méretlen hálózati rekonstrukció.

Még nincs projekthatár

Gáz műszaki-biztonsági felülvizsgálat

Ha először azt kell meghatározni, milyen állapotban van a meglévő hálózat és szükséges-e egyáltalán rekonstrukció.

Felülvizsgálat
Beavatkozási határ

Gázvezeték csere és kiváltás

Ha már egy meghatározott vezetékszakaszról tudjuk, hogy javítás, tömörré tétel, részleges vagy teljes kiváltás szükséges.

Csere és kiváltás
Compliance / átadás

Gáztervezés és MEO

Ha a projekthez terv, elosztói tervfolyamat, majd az elkészült rendszer műszaki-biztonsági ellenőrzése szükséges.

Gáztervezés és MEO

Aktív gázszag vagy gázszivárgás gyanúja nem tervezett rekonstrukciós helyzet.

Gázszivárgás gyanújánál először a veszélyhelyzetet és az érintett hálózat biztonságos üzemi állapotát kell kezelni. A hibahatár és a rekonstrukciós döntés csak ezután következik.

Gyorsszolgálat
Mi kell az első társasházi egyeztetéshez?

Itt már nem egyetlen csőfotó a kiindulópont. Az épület és a teljes projekt előzménye számít.

Épület
• pontos cím
• lépcsőházak száma
• lakások / érintett felhasználási helyek száma
• pince és közös terek kialakítása
Jelenlegi állapot
• működik-e jelenleg a gázellátás
• történt-e műszaki kikapcsolás
• ismert-e konkrét hibapont
• mely felszállók / vezetékszakaszok érintettek
Mérési és hozzáférési rendszer
• körülbelül hány gázmérő érintett
• hol találhatók a mérők
• mely lakásokba / helyiségekbe szükséges bejutni
• van-e ismert hozzáférési korlát
Dokumentáció
• korábbi gázterv
• függőleges csőterv
• korábbi felülvizsgálati jegyzőkönyv
• elosztói dokumentum
• korábbi javítás vagy rekonstrukció dokumentációja
Társasházi rekonstrukcióhoz → ajánlatkérés

Küldje el, miért indult a projekt, mely hálózati szakaszokról van információ, működik-e jelenleg a gázellátás, hány lakás lehet érintett és milyen dokumentáció áll rendelkezésre. Az első feladat a valódi projekthatár meghatározása.

Ajánlatkérés
Gyakori kérdések

Társasházi méretlen gázvezeték csere

Mit jelent a „méretlen gázvezeték” társasházban?
A kifejezést gyakran használják a társasház gázmérők előtti közös vezetékhálózatára, felszállóira és fővezetékeire. A kivitelezési projekthatárt azonban a pontos csatlakozóvezetéki és hálózati rendszer alapján kell meghatározni, nem kizárólag abból, hogy a vezeték a mérő előtt található.
A mérő előtti gázvezeték automatikusan a társasház közös tulajdona?
Nem érdemes pusztán a gázmérő helyéből tulajdoni következtetést levonni. Először az érintett hálózati szakasz tényleges műszaki, csatlakozási és üzemeltetési helyzetét kell meghatározni. A társasházi költségviselést az épület dokumentumai és a konkrét projekthatár alapján kell rendezni.
Mikor kell teljesen kicserélni a társasházi gáz fővezetéket?
Nem az életkor önmagában dönti el. A meglévő hálózat állapota, a hibahatár, a megmaradó szakaszok, a szükséges új rendszerkialakítás és a projekt tervezési követelményei alapján kell eldönteni, hogy célzott javítás, részleges kiváltás vagy épületszintű rekonstrukció indokolt.
Minden társasházi gázvezetékcseréhez kell gázterv?
Csatlakozóvezetéket érintő átalakításnál főszabály szerint tervezési és elosztói tervfelülvizsgálati folyamat jelenhet meg. Ettől külön kezelendők azok a valódi javítási esetek, amelyek a vonatkozó feltételek mellett más műszaki eljárásba tartozhatnak. A projekt indulásakor ezért először azt kell eldönteni, hogy javításról vagy átalakításról beszélünk.
Ki szereli le és szereli vissza a társasházi gázmérőket?
Az érintett mérői műveleteket a területileg illetékes földgázelosztó aktuális eljárása szerint kell megszervezni. Nem kezeljük úgy, mintha a mérőleszerelés, plombálás vagy visszakapcsolás automatikusan a gázvezeték-kivitelező feladata lenne.
Be kell jutni a lakásokba a közös gázvezeték cseréjénél?
Ha a projekt lakásokhoz tartozó mérőket, leágazásokat vagy más hozzáférési pontokat érint, az érintett helyiségekbe történő bejutásra szükség lehet. Ezért a lakói hozzáférést már a projekt ütemezésekor külön szervezési feladatként kell kezelni.
Mennyi ideig marad gáz nélkül a társasház?
Nincs minden társasházra érvényes nap-szám. A gázszünet időtartamát az üzemen kívül helyezés, az érintett mérők, a lakói hozzáférés, a kivitelezési scope, a műszaki-biztonsági ellenőrzés, az esetleges hiánypótlás és a visszaüzemelés együtt határozza meg.
Mi történik a gázvezeték-csere elkészülte után?
A kivitelezés után a projekt szerinti nyomáspróba, kivitelezési dokumentáció és műszaki-biztonsági ellenőrzés következhet. Sikeres ellenőrzés után indulhat az illetékes földgázelosztó visszaüzemelési és szükséges mérő-visszaszerelési folyamata.
Társasházi gázrekonstrukció

A kérdés nem az, hogy „ki tudja kicserélni a csövet”. Az, hogy hogyan lesz az egész házból újra visszaüzemelhető rendszer.

Projekthatár, terv, társasházi hozzáférés, elosztói folyamat, üzemszünet, kivitelezés, nyomáspróba, műszaki-biztonsági ellenőrzés és visszaüzemelés: a közös gázvezeték rekonstrukciója ezekből együtt áll össze.
